  • [ 索引号 ] 11500000009276433Y/2023-00022 [ 发文字号 ]
    [ 主题分类 ] 全球最大的博彩平台、水务 [ 体裁分类 ] 其他
    [ 发布机构 ] 正规博彩平台
    [ 成文日期 ] 2023-01-19 [ 发布日期 ] 2023-01-31

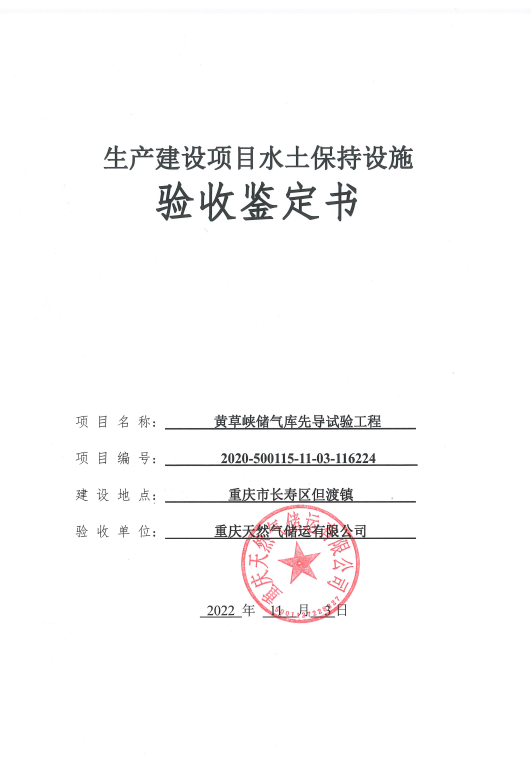

    关于黄草峡储气库先导试验工程水土保持设施自主验收资料报备的公告

    经形式审核,黄草峡储气库先导试验工程水土保持设施经重庆天然气储运有限公司验收合格,水土保持设施自主验收资料符合格式规定,并已在工程建设验收公示网公示,同意接受报备并予公告。


    附件:黄草峡储气库先导试验工程水土保持设施验收鉴定书


    正规博彩平台          

    2023119日         


    附件:


    一、生产建设项目水土保持设施验收基本情况表

    项目名称

    黄草峡储气库先导试验工程

    行业

    类别

    油气管道工程

    主管部门

    (或主要投资人)

    重庆天然气储运有限公司

    项目

    性质

    新建

    水土保持方案批复

    机关、文号及时间

    正规博彩平台

    渝水许可〔202116

    2021222

    水土保持方案变更批复

    机关、文号及时间

    \

    水土保持初步设计

    批复机关、文号及时间

    中国石油天然气股份有限公司西南油气田分公司

    西南司开〔2020125号、2020814

    项目建设起止时间

    202010~20226

    水土保持方案编制单位

    重庆蓝宇园林绿化工程有限公司

    水土保持方案初步设计单位

    \

    水土保持监测单位

    重庆渝佳环境影响评价有限公司

    水土保持施工单位

    四川石油天然气建设工程有限责任公司重庆分公司

    水土保持监理单位

    四川华成油气工程建设监理有限公司

    水土保持设施验收

    报告编制单位

    (验收技术服务单位)

    重庆渝佳环境影响评价有限公司

    二、验收意见

    根据全球最大的博彩平台部《关于进一步深化“放管服”改革全面加强水土保持监管的意见》(水保[2019]160号)等有关规定,2022113日,重庆天然气储运有限公司组织召开了黄草峡储气库先导试验工程水土保持设施验收会,参加会议的有重庆渝佳环境影响评价有限公司、重庆蓝宇园林绿化工程有限公司、四川华成油气工程建设监理有限公司四川石油天然气建设工程有限责任公司重庆分公司和市级水土保持专家参加,会议成立了验收组,并由建设单位重庆天然气储运有限公司代表作组长。

    验收组代表实地察看了该项目水土保持设施建设情况,查阅了《黄草峡储气库先导试验工程水土保持方案监测季报》、《黄草峡储气库先导试验工程水土保持方案报告书》等相关资料,听取了验收编制单位有关情况的汇报,经过认真讨论,形成验收意见如下:

    ()项目概况

    黄草峡储气库先导试验工程包括管线工程、钻井工程、站场工程、道路工程、堆管场及临时生活区六部分,工程新建双向输气管道1条,采气管道3条,注气管道3条,注采合一管道1条,放空管道2段,供水管道1条,燃料气管道1条,管线水平总长度21.915km。新建采气井1座(草储1井),新建龙溪河分输站1座,新建集注站1座(含倒班公寓1座),改建已建5座井站作为注采站,工程共布设临时生活区3处,设置堆管场16处,新建施工便道约2760m,新建集注站进场道路293m本工程建设总占地面积29.13hm2,其中永久占地8.33hm2,临时占地20.80hm2

    本工程建设总投资95866万元,其中土建投资46220万元。

    本工程于202010月开工建设,20226月完工,工期为21个月。

    ()水土保持方案批复情况(含变更)

    2021222日,正规博彩平台下发了《正规博彩平台关于黄草峡储气库先导试验工程水土保持方案准予行政许可的决定》(渝水许可【202116号】)。根据本工程水土保持方案批复,本项目扰动原地貌面积为29.12hm2,防治责任范围为29.12hm2,根据本工程水土流失预测、防治责任范围以及水土流失防治分区和防治内容,确定不同的防治措施及布局,并形成水土流失防治体系。水土流失防治分区划分为六个一级防治分区,即管线工程防治区、钻井工程防治区、站场工程防治区、道路工程防治区、临时生活防治区、堆管场防治区。其中管线工程防治区又分为明挖平地段、明挖横坡段、明挖顺坡段、顶管穿越段、开挖穿越段6个防治亚区;道路工程防治区又分为永久道路工程和临时道路工程2个防治亚区。

    方案批复的水土保持总投资为571.56万元。其中水土保持补偿费40.77万元。

    ()水土保持初步设计或施工图设计情况

    20208月,由中国石油工程建设有限公司西南分公司编制完成《黄草峡储气库先导试验工程初步设计》;

    2020814日,中国石油天然气股份有限公司西南油气田分公司下发了《关于草峡储气库先导试验工程初步设计的批复》(西南司开〔2020125号)。

    在主体工程初步设计、施工图设计阶段,将水土保持内容纳入相应章节进行了说明,完善了水土保持设计任务。

    ()水土保持监测情况

    本项目水土保持监测工作由重庆渝佳环境影响评价有限公司开展。根据实际建设情况,主要采取调查监测、巡视监测结合遥感航拍的方法。总体而言,工程水土保持措施目前稳定性良好,运行正常,能较好满足水土流失防治的要求。本工程水土流失控制效果满足建设项目水土流失防治标准的要求,基本达到了批准的水土保持方案和批复文件要求以及国家和地方的有关技术标准。

    ()竣工验收报告编制情况

    项目建设单位重庆天然气储运有限公司于20224月委托重庆渝佳环境影响评价有限公司开展水土保持设施验收相关工作。验收组人员通过现场调查、资料收集及数据分析等方式,于20226月底确定本工程达到验收条件。本工程实际水土流失防治责任范围29.13hm2,本次验收面积为29.13hm2,工程实际的水土流失防治责任范围与批复的水土流失防治责任范围相比增加了0.01hm2。本工程共计土石方开挖40.48m3(含表土剥离6.04m3),填方40.14m3(含表土回覆6.04m3),余方0.34m3,余方为管道回填剩余一般土石方0.10m3、定向钻穿越施工产生的泥浆0.15m3和钻井期间产生的钻井岩屑0.09m3,一般土石方在管道沿线就地摊平;泥浆用罐车外运,交由成都百淬环保科技有限公司处置;钻井岩屑通过岩屑罐采取不落地收集后,在清洁化操作平台预处理后堆存于岩屑暂存区,之后外委长寿区宏扬机砖厂进行资源化处理,进行资源化利用。本项目不设置弃渣场。

    建设单位基本完成了水土保持方案确定的防治任务,方案确定的各项防治措施基本纳入了实施计划,本次验收对工程实际完成的水保持工程量和投资进行了统计,

    水土保持投资较好落实,实际完成的水土保持总投资为568.84万元。其中水土保持补偿费40.78万元。

    已完成的各项工程质量总体合格,现阶段运行良好。根据生产建设项目水土流失防治标准,结合本工程实际情况,本工程水土流失防治标准执行西南紫色土区建设类一级防治标准。水土保持措施实施后,至设计水平年,六大指标均达到或超过方案批复的目标值,其中:水土流失治理度100%;土壤流失控制比1.0;渣土防护率98.27%;表土保护率97.26%;林草植被恢复率97.27%;林草覆盖率61.04%

    水土保持设施总体上符合国家水土保持法律法规及技术标准规定的验收条件,达到批准的水土保持方案的要求,通过水土保持设施验收。

    (六)验收结论

    本项目在实施过程中落实了水土保持方案及批复文件要求,完成了水土流失预防和治理任务,水土流失防治指标达到水土保持方案确定的目标值,符合水土保持设施的验收条件,同意该项目水土保持设施通过验收。

    (七)后续管护要求

    在工程完工后,建设单位将继续领头做好水土保持工作,同时将进一步加强水土保持设施管护工作,确保其持续、安全、有效运行。特别加强对项目区内植被生长较差的地块进行补植及养护力度,保证植物的存活率,使其充分发挥水土保持效益和绿化环境的作用。建设完成后由建设单位承担后期的主要管护工作,使各项措施持续发挥最佳的防治效益。
